삼보판지가 경기 포천에 1,238억원 규모의 골판지·골판지상자 신공장 투자를 결정했다. EBN 보도에 따르면 기존 공장의 높은 가동률을 해소하고 생산능력을 늘리려는 투자다. 원지부터 골판지 원단과 상자까지 연결되는 생산구조를 가진 기업이라는 점에서 시장이 관심을 가질 만하다.
다만 투자금액과 준공 계획은 공급 가능한 합격품이 아니다. 공장이 완성되어도 설비 시운전, 고객 품목별 승인, 수율 안정, 출하 LOT 해제와 운송 연결이 끝나야 구매자가 체감하는 공급능력이 된다.
확인 기준: 2026년 9월 23일 KST. 공개 보도는 투자 결정과 배경을 설명하지만 신규 공장의 품목별 생산량, 고객 승인 일정, 초기 수율, 상업가동일과 고객별 배정수량은 공개하지 않았다. 아래 5단계는 편집부가 구성한 구매·생산계획용 검증 틀이며 삼보판지의 공식 램프업 계획이 아니다.
공개된 사실과 아직 열려 있는 질문
모바일에서는 표를 좌우로 밀어 숨은 열을 확인하세요.
| 구분 | 공개 확인 범위 | 바로 결론 내리면 안 되는 것 | 필요한 후속 증빙 |
|---|---|---|---|
| 투자 | 포천 신공장에 1,238억원 규모 투자 결정 | 실제 집행액이 이미 전액 투입됐다는 뜻 | 후속 공시, 공정률, 설비 반입·검수 기록 |
| 목적 | 높은 가동률 대응과 생산능력 확대 | 모든 제품의 납기가 즉시 짧아진다는 뜻 | 품목별 생산배치, 승인 LOT, 고객 배정 |
| 생산구조 | 원지부터 원단·상자까지 수직계열 구조 | 모든 공정의 병목이 같은 비율로 해소된다는 뜻 | 공정별 정격·실효능력과 병목 시험 |
| 상업효과 | 성장동력으로 기대 | 매출·마진·시장점유율이 확정됐다는 뜻 | 안정 가동 후 출하량과 실적 공시 |
투자 발표만 보고 공급과잉 또는 가격 하락을 단정하기도 이르다. 신규능력은 계획과 실제 가동 사이에 시간이 있고, 제품 구성·지역 물류·고객 승인에 따라 시장에 들어오는 속도가 달라진다.

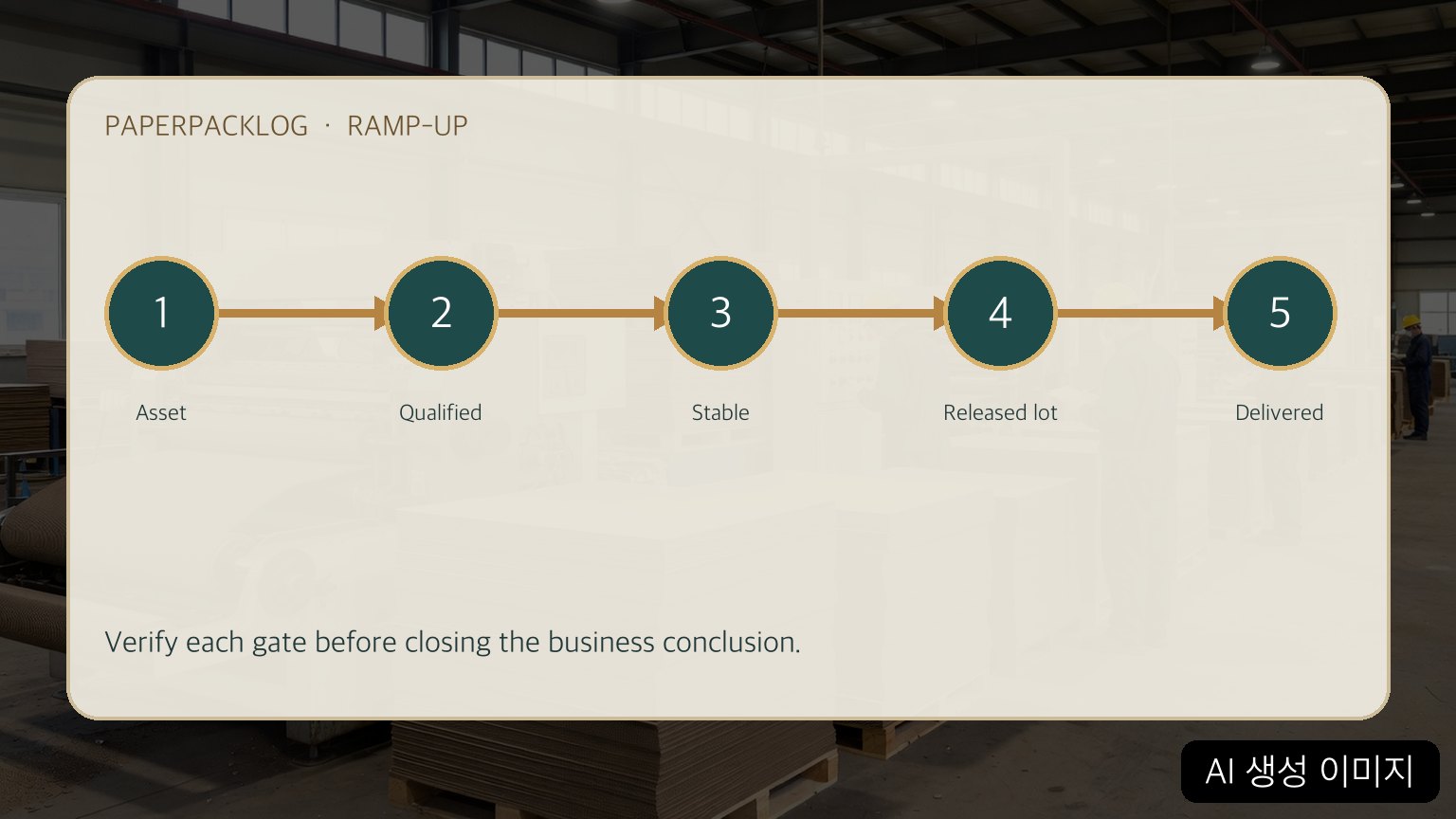

실무 산출물: 신공장 램프업 5단계
1. 설비 완성: 건물이 아니라 생산 셀 단위로 확인
공장 준공과 생산설비 인수 완료를 분리한다. 전력·스팀·압축공기·집진·폐수처리 같은 유틸리티가 부하 조건에서 안정적인지, 골판지 원단 생산과 인쇄·타발·접합·검사·포장 중 어떤 셀이 실제 인수됐는지를 기록한다.
상태값: 공사 중 / 기계 반입 / 무부하 시운전 / 부하시운전 / 인수 완료
닫는 근거: 설비 인수서, 안전검사, 부하시운전 기록, 미완료 펀치리스트.
2. 품목 승인: 기계가 돌아가도 주문을 만들 수 있는지 확인
고객이 구매하는 것은 공장 가동시간이 아니라 승인된 품목이다. 원지 조합, 골 종류, 평량, 인쇄, 치수, 접착·압축강도와 포장 사양이 고객 승인 절차를 통과해야 한다.
상태값: 샘플 전 / 샘플 제출 / 시험 중 / 조건부 승인 / 양산 승인
닫는 근거: 승인도면, 샘플 평가, 물성시험 결과, 고객 서면 승인과 변경이력.
3. 안정 생산: 최고속도보다 반복 가능한 속도를 확인
초기 램프업에서는 순간 최고속도보다 정지 빈도, 폐기율, 재작업, 접착·인쇄 편차와 교대 간 변동이 중요하다. 정격능력과 안정적으로 반복한 실효능력을 같은 숫자로 쓰지 않는다.
상태값: 초기 튜닝 / 제한속도 운전 / 안정화 관찰 / 기준 달성
닫는 근거: 정의된 기간의 속도·정지·폐기·합격률 추이와 원인별 조치 기록.
4. 출하 가능 LOT: 총생산량에서 품질 해제량을 분리
생산된 원단과 상자가 모두 출하 가능한 것은 아니다. 검사 완료, 품질 해제, 보류·재검사 수량을 나누고 고객 주문에 연결된 LOT만 공급 가능량으로 잡는다.
상태값: 검사 전 / 검사 중 / 해제 / 보류 / 폐기·재작업
닫는 근거: LOT 추적, 검사성적서, 합격수량, 품질 해제 시각과 보류 사유.
5. 고객 납품: 배정·상차·도착으로 상업가동을 증명
상업가동은 설비팀의 선언이 아니라 고객 주문의 반복 납품으로 확인한다. 품목코드, 주문수량, 승인 LOT, 배정수량, 상차, 운송장과 실제 입고를 한 행으로 연결한다.
상태값: 생산 완료 / 품질 해제 / 주문 배정 / 출고 / 도착 확인
닫는 근거: 고객별 배정표, 출고지시, 상차·운송서류, 납품확인과 클레임 기록.

구매·생산계획 담당자가 물을 10가지
- 우리 품목을 생산할 신규 설비와 공정 셀은 무엇인가?
- 해당 셀은 무부하·부하시운전 중 어느 단계인가?
- 기존 공장과 신규 공장의 품목 이전 기준은 무엇인가?
- 고객 샘플과 양산 승인 일정은 품목별로 언제인가?
- 안정 생산능력의 분모는 달력시간, 계획시간, 총생산량 중 무엇인가?
- 초기 폐기·재작업과 품질 보류를 제외한 합격률은 어떻게 정의하는가?
- 승인된 첫 출하 LOT와 검사성적서는 언제 제공되는가?
- 기존 주문과 신규 수요의 배정 우선순위는 무엇인가?
- 출고·운송·도착까지 확인할 기준시각과 담당자는 누구인가?
- 다음 업데이트에서 닫혀야 할 미완료 항목은 무엇인가?
시장 판단에서 보류할 문장
다음 문장은 증빙이 나오기 전까지 보류한다.
1,238억원을 투자했으므로 생산능력이 즉시 늘었다.신공장으로 전 품목의 납기가 단축된다.추가 공급이 곧 골판지 가격 하락으로 이어진다.준공과 동시에 정격능력 100%를 달성한다.수직계열화 기업이므로 공정 병목이 없다.
신공장 투자의 핵심은 큰 숫자 자체가 아니다. 설비 완성–품목 승인–안정 생산–출하 가능 LOT–고객 납품이 같은 품목과 주문번호로 이어지는지가 실제 공급능력을 결정한다. 공개자료가 확인하지 않은 수율과 일정을 임의로 채우지 말고, 각 단계의 닫는 근거를 받아 램프업을 추적해야 한다.
